Можно ли укладывать асфальт осенью и зимой, когда дневная температура опускается до +5 °C, по ночам появляются заморозки, а прогноз обещает дождь или мокрый снег? Вопрос особенно актуален для владельцев парковок, подъездных дорог, складских территорий и промышленных площадок. Строительство объекта подходит к завершению, основание подготовлено, техника заказана — но погода уже не напоминает летнюю. Стоит ли заканчивать асфальтирование в октябре или ноябре либо разумнее перенести работы на весну?
Однозначного ответа по календарю нет. Возможность устройства асфальтобетонного покрытия зависит от температуры воздуха и основания, влажности поверхности, состава смеси, толщины слоя, расстояния от асфальтобетонного завода и организации уплотнения. При благоприятных условиях качественная укладка возможна и поздней осенью. В то же время попытка уложить обычную горячую смесь на промёрзшее или мокрое основание способна привести к преждевременному разрушению покрытия. Разберём температурные ограничения, особенности зимних технологий и ситуации, когда от асфальтирования лучше отказаться.

Можно ли асфальтировать осенью и зимой: короткий ответ
Осенью асфальт укладывать можно, если погодные условия соответствуют требованиям применяемой технологии, основание подготовлено, а подрядчик способен обеспечить необходимую температуру и уплотнение асфальтобетонной смеси.
Для традиционной технологии устройства горячих асфальтобетонных покрытий в практике дорожного строительства Беларуси часто используются ориентиры не ниже +5 °C весной и +10 °C осенью. Однако это не универсальное разрешение или запрет для всех современных смесей. Применимость конкретной технологии определяется действующими техническими нормативными правовыми актами, проектом и технологической документацией.
Зимой выполнение отдельных асфальтобетонных работ тоже возможно, но обычно требует специальных технологических решений. Это могут быть смеси с температуропонижающими добавками, дополнительные меры по сохранению тепла, специальная подготовка основания и сокращённые интервалы между доставкой, укладкой и уплотнением. Отдельную категорию составляет аварийный ямочный ремонт специальными ремонтными материалами.
Поэтому правильнее спрашивать не «можно ли положить асфальт в ноябре», а «можно ли обеспечить необходимые условия устройства конкретного покрытия на этом объекте».
При какой температуре можно укладывать асфальт
Температура воздуха — важный показатель, но оценивать только её недостаточно. На качество работ также влияют температура основания, ветер, влажность, тип асфальтобетонной смеси и толщина укладываемого слоя. Например, при одинаковых +8 °C в солнечный безветренный день и вечером после холодного дождя условия укладки будут различаться.
Для предварительного планирования осенних работ можно использовать следующую ориентировочную таблицу. Она показывает уровень технологического риска, а не заменяет требования нормативной документации.
| Температура воздуха | Возможность работ | Что учитывать |
|---|---|---|
| Выше +10 °C | Обычно благоприятнее для традиционной осенней укладки | Основание должно быть подготовленным и сухим, смесь — соответствовать технологическим требованиям |
| От +5 до +10 °C | Решение зависит от смеси, проекта и применимых требований | Повышается риск быстрого охлаждения смеси, особенно при ветре и малой толщине слоя |
| От 0 до +5 °C | Нужна специально предусмотренная технология, если работы вообще допускаются | Необходимы дополнительные меры по подготовке основания и сохранению температуры смеси |
| Ниже 0 °C | Обычное асфальтирование без специальных мер не следует планировать | Возможность отдельных работ определяется специальными технологиями и условиями объекта |
Особенно важно не смешивать температуру воздуха с температурой самой асфальтобетонной смеси. Горячая смесь поставляется на объект при значительно более высокой температуре, но после выгрузки и распределения быстро остывает. Если время, доступное для уплотнения, окажется слишком коротким, покрытие может не достичь необходимой плотности.

Почему холод мешает качественной укладке асфальта
Асфальтобетон состоит из минеральных материалов и битумного вяжущего. В горячем состоянии смесь достаточно подвижна для распределения и уплотнения. По мере охлаждения вязкость вяжущего увеличивается, а уплотнить смесь становится сложнее.
Если катки не успели обеспечить необходимую плотность до охлаждения асфальтобетона, внутри покрытия может сохраниться повышенная пустотность. Через такие участки легче проникает вода. В условиях многократного замерзания и оттаивания это повышает риск повреждений, особенно при интенсивной транспортной нагрузке.
В холодную погоду время на качественную укладку сокращается по нескольким причинам:
- холодное основание интенсивнее отводит тепло от нижней части свежеуложенного слоя;
- ветер ускоряет охлаждение открытой поверхности;
- тонкий слой асфальта остывает быстрее более толстого при сопоставимых условиях;
- длительная перевозка и простои самосвалов увеличивают температурные потери;
- остановки асфальтоукладчика и задержки катков осложняют получение равномерной плотности покрытия.
Именно поэтому поздней осенью особенно важна согласованная работа асфальтобетонного завода, транспортных машин, асфальтоукладчика и катков. Даже качественная смесь не компенсирует нарушения технологии транспортирования и уплотнения.

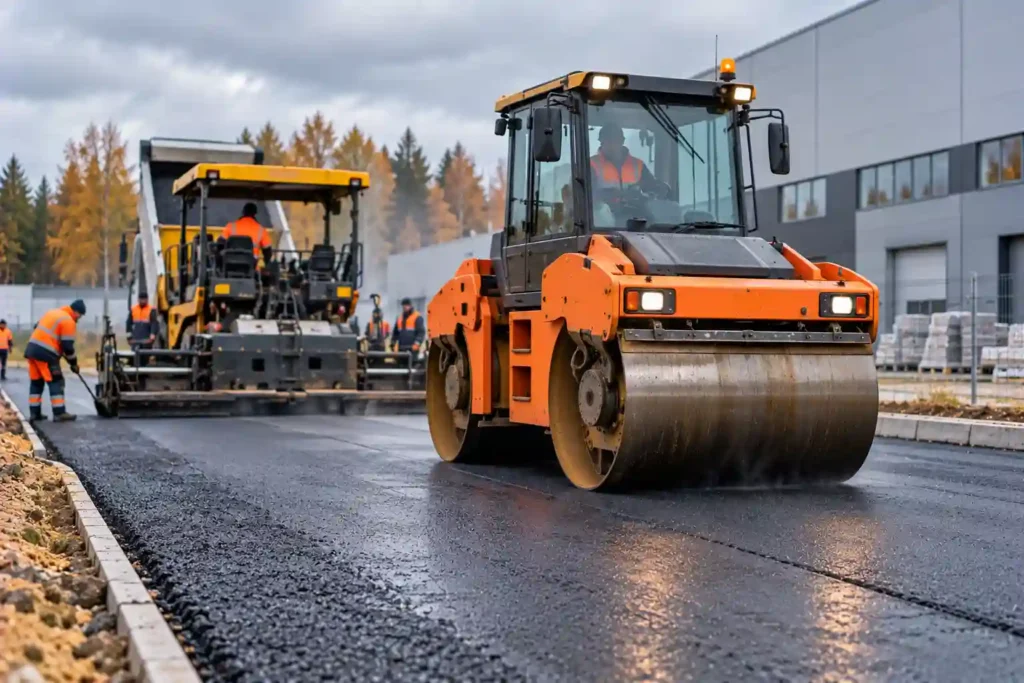

Укладка асфальта в октябре: когда она оправдана
Октябрь в Минске и Минской области может существенно отличаться по погодным условиям от года к году. В отдельные дни сохраняется относительно тёплая и сухая погода, в другие наблюдаются затяжные дожди, сильный ветер и ночные заморозки. Поэтому принимать решение только по месяцу неправильно.
Если основание заранее подготовлено и принято, имеется возможность оперативной доставки асфальтобетона и прогноз позволяет завершить технологический цикл в допустимых условиях, осенние работы могут быть рациональным решением.
Особенно это актуально при асфальтировании парковок, подъездных дорог и промышленных территорий, которые необходимо ввести в эксплуатацию до наступления устойчивых холодов.
Однако если основание переувлажнено, не достигнута необходимая плотность нижележащих слоёв или прогнозируются осадки непосредственно во время устройства покрытия, перенос асфальтирования может оказаться технически и экономически правильнее срочного завершения работ.
Можно ли укладывать асфальт в ноябре
В ноябре риски обычно возрастают. Воздух и основание становятся холоднее, продолжительность светового дня сокращается, а погодные условия могут быстро меняться. Тем не менее сам факт наступления ноября не означает автоматический запрет на любые асфальтобетонные работы.
Для принятия решения необходимо оценить тип смеси, состояние основания, ожидаемую температуру в течение всей смены, возможность доставки материала без длительных простоев и техническую готовность катков.
Следует также различать полноценное устройство нового покрытия и ремонт отдельного дефекта. Асфальтирование всей парковки и аварийное восстановление опасной выбоины — разные по масштабу и требованиям задачи. Поэтому техническое решение для них может отличаться.
Можно ли укладывать асфальт в дождь и на мокрое основание
Дождь создаёт дополнительные проблемы независимо от времени года. Вода на поверхности основания ухудшает условия сцепления слоёв, а испарение влаги при контакте с горячей смесью ускоряет её охлаждение.
При традиционном устройстве горячих асфальтобетонных покрытий необходимо подготовленное, очищенное и соответствующее требованиям по влажности основание. Нельзя считать нормальной технологией укладку горячей смеси непосредственно в лужи, на грязь или на слой мокрого снега.
Существуют специальные решения для выполнения отдельных дорожных работ в неблагоприятных погодных условиях. Однако они требуют предусмотренной технологии подготовки поверхности, подходящих материалов и контроля качества. Само наличие горячей смеси не делает работу по мокрому основанию допустимой.
Если перед асфальтированием прошёл дождь, необходимо оценить состояние основания. Простое исчезновение видимых луж ещё не всегда означает, что конструкция готова к укладке покрытия.
Горячий, тёплый и холодный асфальт: в чём разница
При обсуждении зимнего асфальтирования часто смешивают три разных понятия: горячую асфальтобетонную смесь, смеси с пониженной технологической температурой и холодные ремонтные материалы. Между ними существуют принципиальные различия.
Горячая асфальтобетонная смесь
Это основной материал для устройства асфальтобетонных покрытий дорог, парковок, проездов и других транспортных площадок. Смесь производят при повышенной температуре, доставляют на объект, распределяют асфальтоукладчиком и уплотняют катками.
Рабочий температурный диапазон зависит от вида смеси и битумного вяжущего. Поэтому нельзя использовать одно значение температуры как универсальное для всех составов. В холодную погоду особенно важно соблюдать технологический режим и минимизировать потери тепла при перевозке и укладке.
Смеси с температуропонижающими добавками
Специальные технологии позволяют улучшать удобоукладываемость и уплотняемость асфальтобетона при пониженной температуре производства или укладки. В зависимости от технологии применяются определённые добавки и модификации вяжущего.
Такие решения могут расширять возможности дорожного строительства в прохладную погоду, однако не отменяют требований к основанию, погодным условиям и контролю плотности. Их применение должно быть предусмотрено проектной и технологической документацией, а не определяться только желанием завершить объект до зимы.
Холодный асфальт для ремонта
Под названием «холодный асфальт» в продаже часто понимают готовые ремонтные смеси, предназначенные для устранения локальных выбоин. Они отличаются от обычных горячих смесей по составу, способу применения и требованиям к условиям укладки.
Некоторые продукты допускают использование при отрицательной температуре, если это прямо предусмотрено инструкцией производителя. Но это не означает, что холодный ремонтный материал можно без ограничений применять для устройства полноценной дороги или парковки с расчётной транспортной нагрузкой.
Для небольших повреждений такой материал иногда помогает обеспечить временную безопасность движения до выполнения более капитального ремонта. При серьёзных разрушениях основания потребуется восстановление всей повреждённой конструкции.
Как организуют укладку асфальта в холодную погоду
Когда проект и применимые требования позволяют выполнять работы при пониженной температуре, технология должна учитывать повышенные тепловые потери. На практике важна не одна отдельная мера, а организация всего процесса от подготовки основания до завершения уплотнения.

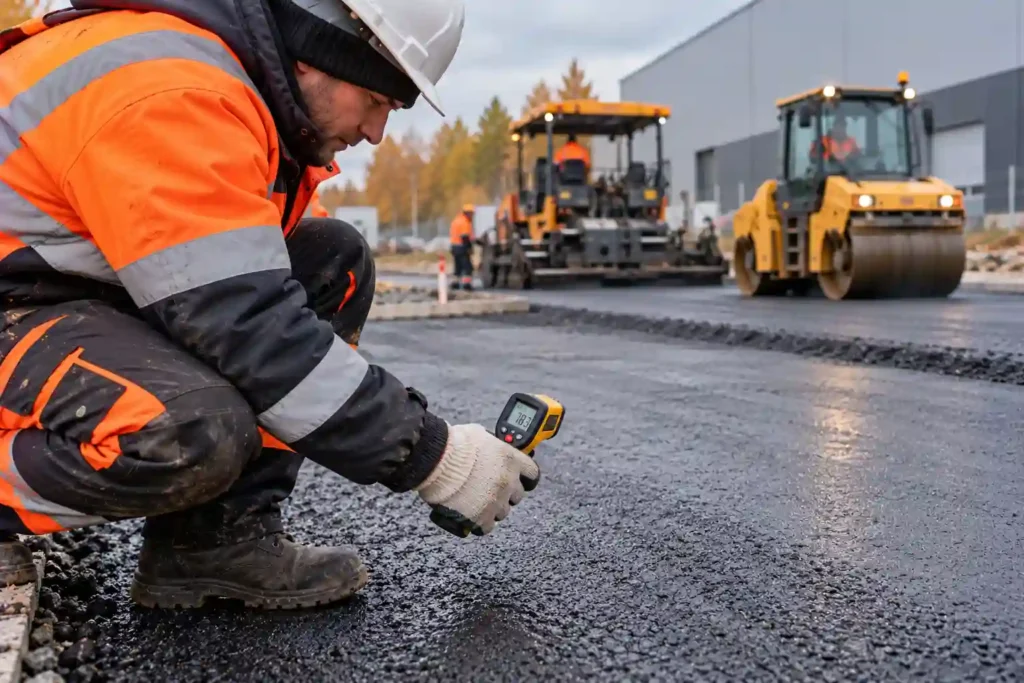

- Проверяют основание. Оценивают его ровность, плотность, влажность и температурное состояние. Лёд, снег, рыхлый загрязнённый материал и другие недопустимые дефекты необходимо устранить.
- Выбирают подходящую смесь. Её состав и температурный режим должны соответствовать предусмотренной технологии.
- Организуют доставку. Определяют маршрут от асфальтобетонного завода, продолжительность перевозки и способы сокращения тепловых потерь.
- Готовят технику. Асфальтоукладчик и катки должны работать согласованно, без продолжительных простоев.
- Контролируют температуру смеси. Измерения выполняют на предусмотренных технологией этапах доставки, укладки и уплотнения.
- Уплотняют своевременно. Катки должны обеспечить необходимые характеристики покрытия до того, как смесь остынет ниже допустимого рабочего диапазона.
- Проверяют качество. Контролируют геометрию, плотность, состояние швов и другие показатели, предусмотренные для конкретного объекта.
При этом нельзя самостоятельно назначать более высокую температуру смеси, увеличивать толщину слоя или применять дополнительные добавки без технологического обоснования. Такие решения должны соответствовать характеристикам материала и требованиям проекта.

Почему тонкий слой асфальта особенно чувствителен к холоду
Чем меньше толщина укладываемого слоя, тем быстрее при прочих равных он отдаёт тепло окружающей среде и основанию. Поэтому выполнение тонкослойного покрытия поздней осенью может быть сложнее, чем устройство более массивного слоя в сопоставимых погодных условиях.
Особенно внимательно необходимо подходить к небольшим ремонтным картам, узким полосам и участкам сложной формы. Здесь возрастает доля кромок, через которые смесь дополнительно охлаждается, а применение крупной техники бывает затруднено.
Однако увеличение толщины не следует рассматривать как универсальный способ работы в мороз. Конструкция дорожной одежды должна соответствовать проекту и расчётным нагрузкам. Изменять её только ради продления сезона без инженерной оценки неправильно.
Семь ошибок при укладке асфальта поздней осенью
- Ориентируются только на дневную температуру. При этом не учитывают холодное основание, ночные заморозки и изменение погоды к концу смены.
- Укладывают смесь на мокрую или загрязнённую поверхность. Это ухудшает условия сцепления между конструктивными слоями покрытия.
- Не согласовывают доставку с производительностью укладчика. Смесь ожидает разгрузки, теряет температуру, а укладка становится неравномерной.
- Допускают длительные паузы между распределением и уплотнением. На холоде доступное время для работы катков сокращается.
- Используют смесь без учёта её температурного режима. Даже специальная добавка не гарантирует успешного результата без соблюдения технологии.
- Пытаются завершить весь объект любой ценой. В результате покрытие устраивают в условиях, которые не позволяют обеспечить требуемое качество.
- Не проводят достаточный контроль качества. Внешне ровная поверхность может иметь недостаточную плотность и другие скрытые дефекты.
Последствия таких ошибок не всегда проявляются сразу. После первой зимы могут возникать локальное выкрашивание, трещины, разрушение стыков и выбоины. При появлении подобных дефектов важно установить их причину: она может заключаться как в нарушениях укладки, так и в недостатках основания или водоотвода.

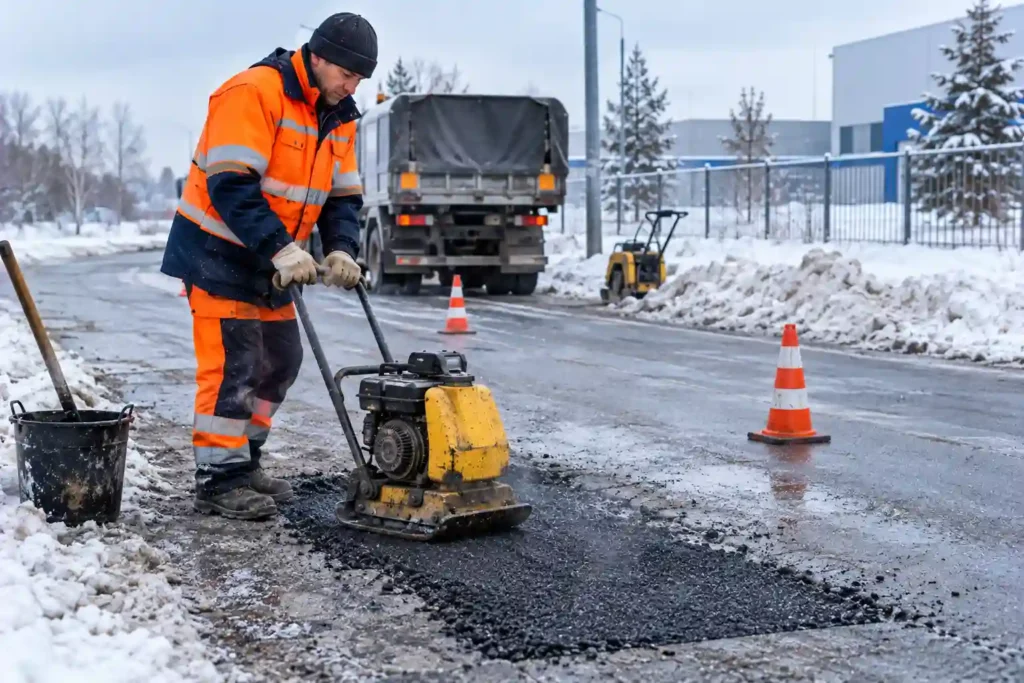

Можно ли выполнять ямочный ремонт асфальта зимой
Необходимость аварийного ремонта иногда возникает независимо от погоды. Глубокая выбоина на подъездной дороге или территории предприятия может представлять опасность для автомобилей и пешеходов. В таких ситуациях откладывать любые меры до весны бывает невозможно.
В зависимости от условий могут применяться специальные ремонтные смеси и технологии, разрешённые для соответствующего температурного режима. Но важно различать временное устранение опасного дефекта и полноценное восстановление дорожной конструкции.
Если под выбоиной разрушено основание, простое заполнение повреждённого места холодным асфальтом не устранит первопричину. После наступления благоприятных условий может потребоваться дополнительное обследование и капитальный ремонт участка.
Подробнее о подготовке ремонтных карт, состоянии основания и выборе технологии мы рассказываем на странице ремонта дорожных покрытий.

Что делать, если погода уже не позволяет асфальтировать
Если устройство нового асфальтобетонного покрытия необходимо перенести на следующий сезон, это не означает, что всю строительную площадку нужно оставить без подготовки. Иногда часть работ можно завершить заранее, если позволяют состояние грунта, погодные условия и проектные требования.
В частности, могут быть выполнены предусмотренные проектом земляные работы, подготовка основания, устройство водоотвода и другие операции. Однако оставлять готовое основание открытым на зиму без необходимых защитных мер тоже неправильно: осадки, промерзание и движение транспорта способны ухудшить его состояние.
Поэтому при переносе асфальтирования желательно предусмотреть временную организацию движения, защиту подготовленных слоёв и мероприятия по отводу поверхностной воды. Весной основание потребуется проверить перед продолжением работ.
В отдельных случаях для временной организации проезда можно рассмотреть покрытие из асфальтогранулята или других подходящих материалов. Но выбор такого решения должен учитывать несущую способность основания, условия эксплуатации и последующую технологию устройства постоянного покрытия.
Практический пример: асфальтирование парковки в ноябре
Предположим, предприятие планирует завершить устройство парковки площадью 1 200 м² в начале ноября. Земляные работы выполнены, щебёночное основание подготовлено, но дневная температура составляет около +6 °C, ночью возможны заморозки, а через два дня прогнозируется дождь.
Заказчик предлагает уложить асфальт сразу, пока погода окончательно не испортилась. Однако перед принятием решения необходимо проверить несколько обстоятельств:
- соответствует ли температура воздуха требованиям выбранной смеси и технологии;
- не переувлажнено ли основание после предыдущих осадков;
- успеет ли подрядчик выполнить весь запланированный объём без длительных перерывов;
- обеспечены ли доставка смеси, работа укладчика и своевременное уплотнение катками;
- предусмотрены ли технологические меры на случай ухудшения погоды.
Если температура и другие условия не соответствуют требованиям традиционной технологии, нельзя считать допустимым продолжение работ только потому, что асфальтобетонная смесь уже заказана.
Возможны несколько решений: перенести укладку на подходящее погодное окно, применить специально предусмотренную технологию при подтверждённой возможности её реализации или завершить подготовительные работы и оставить устройство покрытия до следующего сезона.
Пример условный, но он показывает важный принцип: стоимость изменения графика обычно следует сравнивать не только с расходами на простой техники, но и с риском преждевременного разрушения покрытия.
Что выгоднее: асфальтировать поздней осенью или дождаться весны
С экономической точки зрения решение зависит от состояния объекта и стоимости возможных последствий. Иногда перенос работ приводит к дополнительным затратам: приходится организовывать временный проезд, защищать основание, повторно доставлять технику и продлевать сроки ввода территории в эксплуатацию.
Но выполнение асфальтирования при неблагоприятных условиях тоже может оказаться дорогим. Если покрытие не достигнет необходимых эксплуатационных характеристик, заказчик рискует столкнуться с ремонтом значительно раньше запланированного срока.
Поэтому при составлении сметы необходимо учитывать не только цену укладки одного квадратного метра асфальта, но и условия доставки материала, доступность техники, температурные ограничения, состояние основания и вероятность переноса работ.
Для действующих предприятий часто имеет смысл заранее разделить объект на технологические этапы и определить, какие операции действительно необходимо завершить до зимы, а какие можно перенести без ущерба для эксплуатации.
Вывод
Итак, можно ли укладывать асфальт осенью и зимой? Осенью — да, если погода, состояние основания и технология позволяют выполнить работу с необходимым качеством. Зимой отдельные виды асфальтобетонных работ также возможны, но требуют специальных материалов, организации процесса и соблюдения предусмотренных технических требований.
Главные риски позднего асфальтирования — быстрое охлаждение смеси, недостаточное уплотнение, нарушение сцепления с основанием и неблагоприятное воздействие влаги. Особенно внимательно нужно подходить к тонким слоям, небольшим ремонтным участкам и объектам с длительной доставкой материала.
Если необходимо выполнить асфальтирование в Минске и Минской области, лучше оценивать возможность работ после осмотра объекта и проверки погодных условий. Иногда правильно организованная осенняя укладка позволяет завершить строительство без потери качества. В других случаях разумнее подготовить основание и дождаться подходящей погоды, чем устранять преждевременные повреждения нового покрытия.
Частые вопросы об укладке асфальта осенью и зимой
Нажмите на вопрос, чтобы раскрыть ответ.
Планируете асфальтирование территории осенью?
ОДО «Адванс Строй» выполняет асфальтирование дорог, парковок и промышленных площадок в Минске и Минской области. Оценим состояние основания, объём работ и возможность выполнения асфальтирования с учётом погодных условий. Подготовим предложение по технологии, срокам и стоимости.
